Das Chinesische Neujahr 2027 fällt auf den 6. Februar, doch die Auswirkungen auf globale Lieferketten beginnen Wochen früher und halten Wochen länger an. Für Unternehmen, die aus China beschaffen, ist dieser Zeitraum alljährlich die größte Planungsherausforderung des Jahres: Fabriken reduzieren die Kapazität, Containerstellplätze werden knapp, und Frachtpreise steigen spürbar. Wer heute, mehr als sechs Monate vor dem Feiertag, mit der Vorbereitung beginnt, verschafft sich einen messbaren Wettbewerbsvorteil in Verfügbarkeit, Kosten und Liefersicherheit.
Kurz & knapp: Das Chinesische Neujahr 2027 beginnt am 6. Februar und verursacht eine Unterbrechung, die insgesamt sechs bis acht Wochen umfassen kann. Fabriken drosseln die Produktion bereits zwei bis drei Wochen vor dem Feiertag und benötigen nach der Pause bis zu vier Wochen für den vollen Wiederanlauf. Jetzt ist der richtige Zeitpunkt, Bestellmengen zu planen, Frachtkapazitäten zu sichern und Lieferanten abzustimmen.
Die offizielle Feiertagspause für das Chinesische Neujahr 2027 dauert voraussichtlich vom 4. bis 11. Februar. Je nach jährlichem Ferienkalender und Wochenendbrücken umfasst die gesetzlich geregelte Betriebsruhe sieben bis neun Tage. Die tatsächliche Betriebsunterbrechung erstreckt sich jedoch auf sechs bis acht Wochen, wenn man die Vor- und Nachphase einbezieht.
Zwei Faktoren verstärken die Auswirkungen über den eigentlichen Feiertag hinaus:
Massenrückkehr der Arbeitskräfte in die Heimatprovinzen: Während der Chunyun-Reiseperiode werden nach Angaben des chinesischen Verkehrsministeriums mehrere Milliarden Fahrten unternommen, die größte jährliche Menschenbewegung der Welt. Fabrikarbeiter aus ländlichen Regionen reisen in ihre Heimatstädte und kehren häufig erst Wochen nach dem Feiertag zurück. Ein Teil wechselt den Arbeitgeber oder kehrt überhaupt nicht zurück.
Logistischer Vorlauf in der Inlandlogistik: Bis zu 80 Prozent der chinesischen Fernfahrer stellen ihre Arbeit zehn Tage vor dem Feiertag ein, wie Frachtmarktdaten aus der Region zeigen. Das trifft die Inlandlogistik, bevor die Ware überhaupt einen Seehafen erreicht. Große Häfen wie Shanghai und Shenzhen verzeichnen während der Feiertage einen Rückgang der Containerverladekapazität von bis zu 40 Prozent.
In unseren Beschaffungsprojekten in Fernost beobachten wir jedes Jahr dasselbe Muster: Lieferanten, die eine Woche Betriebspause kommunizieren, benötigen in der Praxis drei bis vier Wochen, bis alle Produktionslinien wieder voll ausgelastet sind. Diese Differenz zwischen offiziell kommunizierter und tatsächlicher Wiederanlaufzeit ist die häufigste Ursache für Lieferengpässe bei unseren Kunden.
Zur Einordnung: China ist seit Jahren der wichtigste Einzellieferant Deutschlands. Aktuelle Außenhandelsdaten stellt das Statistische Bundesamt (Destatis) regelmäßig bereit, ein nützlicher Ausgangspunkt für die eigene Risikoabschätzung je Warengruppe.
Der offizielle Feiertag des Chinesischen Neujahres 2027 dauert voraussichtlich vom 4. bis 11. Februar 2027. Das Jahr der Ziege beginnt mit dem Neujahrstag am 6. Februar. Die praktische Zeitachse für Importeure sieht jedoch deutlich länger aus:
Phase | Zeitraum 2027 | Auswirkung auf Lieferanten |
|---|---|---|
Produktionsdrosselung | ab ca. 15. Januar | Kapazität sinkt auf 50–70 % |
Beschleunigte Abarbeitung letzter Aufträge | 15.–31. Januar | Lieferanten priorisieren, Qualitätsdruck steigt |
Offizielle Feiertage | ca. 4.–11. Februar | Fabriken geschlossen |
Schrittweiser Wiederanlauf | 13. Februar – ca. 15. März | Erst 60 %, dann 80 %, dann Vollauslastung |
Normalbetrieb | ab ca. 15. März | Volle Produktionskapazität |
Für Importeure bedeutet das: Bestellungen, die nach dem 10. Januar aufgegeben werden, werden voraussichtlich erst nach Mitte März fertiggestellt und ausgeliefert. Zeitkritische Waren müssen vor dem 15. Januar fertiggestellt und verschifft sein.

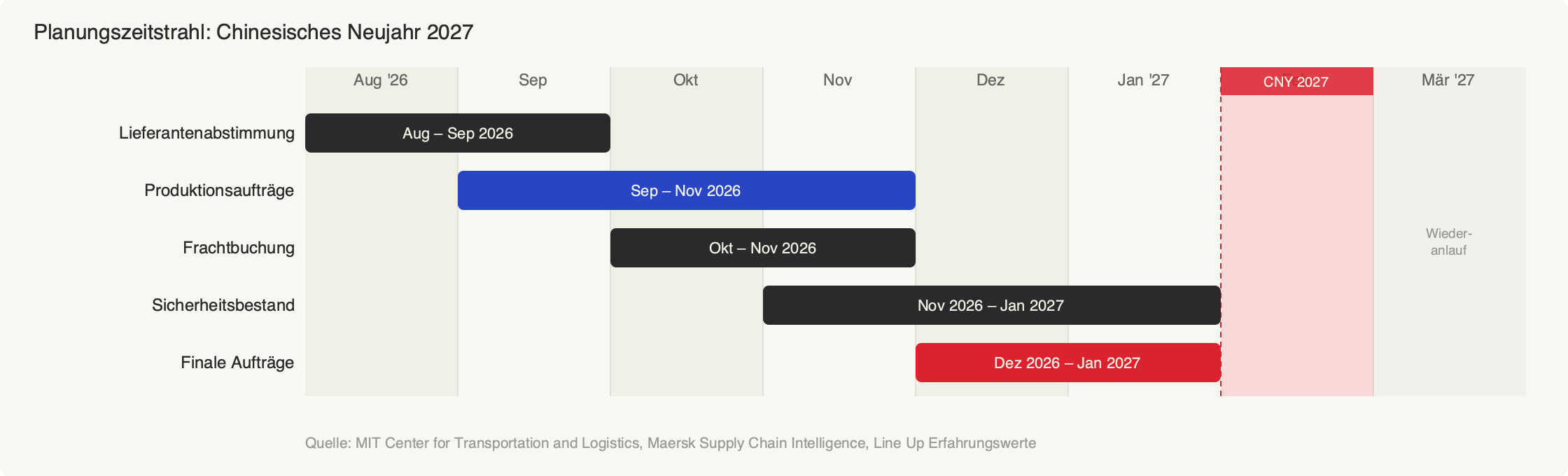

Der wichtigste Hebel liegt in der Vorausplanung von Bedarfen und Produktionskapazitäten. Im Unterschied zum Just-in-Time-Ansatz erfordert das Chinesische Neujahr eine bewusste Vorverlagerung von Pufferbeständen, und das deutlich früher, als viele Unternehmen vermuten.
Bedarfe analysieren: Ermitteln Sie alle Artikel, die aus China bezogen werden, und berechnen Sie Ihren Mindestvorrat für den Zeitraum Januar bis März 2027. Berücksichtigen Sie dabei nicht nur den eigenen Lagerbestand, sondern auch die Produktionspläne Ihrer Kunden. Als Richtwert gilt: Für A-Artikel (lieferkritisch, kein Second Source) planen Sie 10–12 Wochen Sicherheitsbestand. Für B-Artikel (alternativ beschaffbar) reichen 6–8 Wochen. Für C-Artikel mit breiter Marktverfügbarkeit genügen 4 Wochen.
Lieferanten informieren: Chinesische Hersteller priorisieren Kunden, die Produktionspläne früh kommunizieren, besonders in den Wochen vor dem Feiertag, wenn Kapazitäten knapp werden. Wer im Juli kommuniziert, bekommt Produktionsslots, die im November nicht mehr verfügbar sind.
Alternative Quellen prüfen: Für kritische Artikel lohnt sich die Evaluierung von Second-Sourcing-Optionen: bei einem zweiten chinesischen Hersteller oder in alternativen Beschaffungsmärkten wie Vietnam, Indien oder Bangladesch.
Produktionsaufträge platzieren: Finalisieren Sie alle Bestellungen, die vor dem 15. Januar ausgeliefert werden sollen. Planen Sie großzügige Produktionspuffer ein. Bei zeitkritischen Artikeln sind mindestens vier Wochen zusätzlich zur üblichen Vorlaufzeit ratsam.
Bemusterung und Freigaben abschließen: Muster müssen spätestens acht Wochen vor dem Feiertag, also bis Ende November 2026, freigegeben sein. Produktionsänderungen nach dem Start der Vorsaison sind kaum mehr umsetzbar.
Aus unserer Erfahrung wissen wir: Lieferanten neigen dazu, die Produktionskapazitäten bis kurz vor der Pause auszulasten, dann aber abrupt herunterzufahren. Wer seine Bestellung im Oktober oder November platziert, landet in der Regel noch in der regulären Produktionsplanung. Wer im Dezember bestellt, zahlt Aufpreise oder riskiert, dass der Auftrag in die Post-CNY-Periode rutscht und damit bis Mitte März wartet.
Sie lesen diesen Artikel erst im Oktober oder November? Produktionsslots für Januar sind dann bereits sehr knapp. Konzentrieren Sie sich auf das Wesentliche: Ermitteln Sie, welche Artikel tatsächlich kritisch sind, prüfen Sie Restmengen beim Lieferanten für sofortigen Versand, und wechseln Sie für dringende Sendungen auf Luftfracht. Informieren Sie Ihre Kunden frühzeitig über mögliche Lieferverzögerungen, damit diese ihrerseits planen können.
Frachtkapazitäten vor dem Chinesischen Neujahr sichern Sie nur durch frühzeitige Buchungen: Containerstellplätze für Oktober und November sollten bereits im August gebucht sein. Die Frachtmärkte reagieren auf das Chinesische Neujahr noch sensibler als die Produktionsmärkte, weil es hier keine Flexibilität durch Überstunden gibt.
In den Wochen vor dem Feiertag verzeichnen Reedereien eine hohe Nachfrage von Exporteuren, die Waren vor der Betriebspause verschiffen möchten. Laut Drewry World Container Index sind Spotmarkt-Aufschläge von 1.500 bis 2.500 USD je Container historisch belegt. Hinzu kommen sogenannte Blank Sailings: Reedereien streichen planmäßige Abfahrten, um Überkapazitäten in der Ferienperiode abzubauen. Für die Saison Februar 2026 wurden 107 Blank Sailings angekündigt, 38 Prozent mehr als ursprünglich geplant. Mehr zur Planung der Seefracht aus China finden Sie in unserem Leitfaden zur Seefracht China–Deutschland.
Versandzeitraum | Containerplatz buchen bis | Erwarteter Spotaufschlag |
|---|---|---|
Oktober–November 2026 | August 2026 | +500–1.000 USD je TEU |
Dezember 2026 | Oktober 2026 | +1.000–1.500 USD je TEU |
Januar 2027 | November 2026 | +1.500–2.500 USD je TEU |
Ab 13. Februar 2027 | Flexible Buchung | Normalpreise ab Mitte März |
Frühzeitige Buchungen sichern nicht nur Kapazität, sondern häufig auch Festpreise, bevor die Saisonzuschläge greifen.
Als Ergänzung zur Seefracht steigen Luftfrachtpreise in der CNY-Vorperiode um 20 bis 30 Prozent, wie IATA Cargo regelmäßig dokumentiert. Für zeitkritische oder hochwertige Waren kann Luftfracht dennoch wirtschaftlicher sein als ein Produktionsstopp beim Kunden. Der Vergleich auf Basis der Gesamtkosten lohnt sich.
Die drei entscheidenden Qualitätssicherungsmaßnahmen vor dem Chinesischen Neujahr sind: Pre-Shipment-Inspektion für jede Sendung, vollständige Dokumentenprüfung vor Warenabgang, und eine Wareneingangsprüfung beim Empfang. Reklamationen oder Nachlieferungen während der Betriebsruhe sind nicht möglich, weil der Hersteller erst nach dem Wiederanlauf reagieren kann.
Maßnahme | Durchführen bis | Konsequenz bei Verzug |
|---|---|---|
Produktionsmuster abnehmen | Ende November 2026 | Korrekturen nicht mehr umsetzbar |
Pre-Shipment-Inspektion beauftragen | 4 Wochen vor Verladung | Mängel erst ab März behebbar |
Liefer- und Zolldokumente vollständig prüfen | Vor Warenabgang | 2–3 Wochen Verzug während CNY |
Wareneingangsprüfung durchführen | Bei Ankunft | Zweite Qualitätsstufe nach PSI |
Pre-Shipment-Inspektion (PSI): Jede Sendung, die vor dem Chinesischen Neujahr verschifft wird, sollte vor der Verladung geprüft werden. Mängel, die erst beim Wareneingang entdeckt werden, lassen sich frühestens im März beheben. Bis dahin steht Ihre Produktion oder Ihr Lager still.
Vollständige Dokumentation vor Ablauf: Stellen Sie sicher, dass alle Liefer-, Zoll- und Frachtdokumente vor Abgang der Ware vorliegen. Eine fehlende Rechnung oder ein falsches Ursprungszeugnis, das normalerweise in zwei Tagen korrigiert wird, kann während der Feiertage zwei bis drei Wochen liegen bleiben.
In unseren Projekten sehen wir, dass kleinere Lieferanten kurz vor dem Chinesischen Neujahr häufig Überstunden schieben und dabei Qualitätsstandards vernachlässigen. Eine konsequente Wareneingangsprüfung schützt zusätzlich, selbst wenn die PSI vor Ort bereits positiv ausgefallen ist. Besonders bei neuen Lieferantenbeziehungen empfehlen wir, die Lieferantenbewertung um saisonale Zuverlässigkeitskriterien zu erweitern.
Der Neustart gelingt durch aktives Lieferantenmanagement und großzügige Puffer: Volle Produktionskapazität kehrt in der Regel erst ab Mitte März zurück, nicht mit dem Ende des offiziellen Feiertags am 11. Februar. Die Erfahrung zeigt, dass Importeure, die das nicht einkalkulieren, in der Post-CNY-Periode überraschend lange Lieferzeiten erleben.
Zeitraum | Belegschaft | Kapazität | Empfehlung für Importeure |
|---|---|---|---|
13.–26. Februar 2027 | ~60–70 % | ~40–60 % | Keine dringenden Neuaufträge platzieren |
27. Februar – 12. März | ~80–90 % | ~70–80 % | Regelaufträge mit 4 Wochen zusätzlichem Puffer |
Ab 15. März 2027 | 100 % | 100 % | Normalbetrieb |
Lieferanten aktiv begleiten: Fragen Sie in den ersten zwei Wochen nach dem Feiertag konkret nach: Wie viele Mitarbeiter sind zurückgekehrt? Welche Produktionslinien laufen? Wann wird Ihr Auftrag abgearbeitet? Passives Abwarten verlängert die tatsächliche Lieferzeit.
Post-CNY-Bestellungen großzügig planen: Neue Aufträge, die unmittelbar nach dem Feiertag platziert werden, haben häufig eine Lieferzeit von acht bis zwölf Wochen statt der üblichen vier bis sechs, weil alle Käufer gleichzeitig nachbestellen.
Alternativen für die Überbrückungsphase: Wenn kritische Artikel aus China fehlen, können für bestimmte Produktkategorien Lieferanten aus Vietnam, Indien oder anderen Beschaffungsmärkten überbrücken. Das erfordert allerdings eine vorbereitete Lieferantenbeziehung. Sie kurzfristig aufzubauen ist im Frühjahr schwierig. Markteinschätzungen zu alternativen Beschaffungsregionen bietet die Germany Trade & Invest (GTAI) mit laufend aktualisierten Länderinformationen.
Das Chinesische Neujahr 2027 beginnt am 6. Februar 2027, dem ersten Tag des Jahres der Ziege. Die offiziellen Feiertage dauern voraussichtlich vom 4. bis 11. Februar 2027. Die tatsächliche Auswirkung auf Produktion und Fracht erstreckt sich jedoch auf sechs bis acht Wochen rund um diesen Zeitraum.
Die gesetzlich vorgeschriebene Betriebsruhe beträgt je nach jährlichem Ferienkalender sieben bis neun Tage. In der Praxis umfasst die vollständige Unterbrechung inklusive Produktionsdrosselung (ab ca. 15. Januar) und Wiederanlaufphase (bis ca. 15. März) bis zu acht Wochen. Volle Kapazität ist typischerweise erst Mitte März wieder erreicht.
Bestellungen, die vor dem Feiertag produziert und verschifft werden sollen, müssen spätestens bis zum 10. Januar 2027 beim Lieferanten vorliegen. Um reguläre Produktionsslots ohne Aufpreis zu sichern, empfehlen wir eine Auftragserteilung bis Oktober oder November 2026.
Spotmarktpreise für Seecontainer steigen typischerweise um 1.500 bis 2.500 USD je Container. Luftfrachtpreise erhöhen sich um 20 bis 30 Prozent. Frühzeitige Buchungen, idealerweise zwei bis drei Monate vor dem Feiertag, sichern Kapazität zu deutlich günstigeren Konditionen.
Das Chinesische Neujahr 2027 am 6. Februar ist kein unvorhergesehenes Ereignis: Es ist ein planbares Risiko. Der Unterschied zwischen Unternehmen, die Engpässe erleiden, und jenen, die sicher durch die Saison kommen, liegt fast immer in einem einzigen Faktor: dem Zeitpunkt, an dem die Planung beginnt.
Wer jetzt, im Sommer 2026, Bedarfe analysiert, Lieferanten einbindet und Frachtkapazitäten sichert, vermeidet Produktionsstopps, teure Eillieferungen per Luftfracht und unnötige Spotmarktaufschläge. Der Zeitvorteil von sechs Monaten ist real und lässt sich direkt in Kosteneinsparungen und Liefersicherheit übersetzen.
